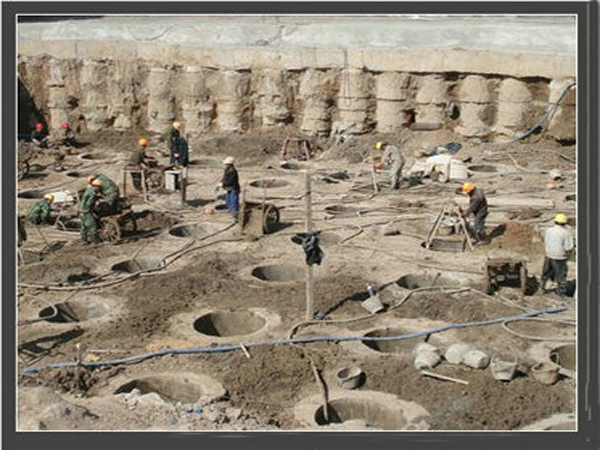

人工挖孔的施工工程
人工挖孔的施工工程
1開始人工挖孔前,要平整好場地,清除地表松軟土層和一切雜物,布置好控制網,根據監理復合過的樁基位置,采用十字交叉法訂立每一孔樁的位置,并在樁位外設置定位龍門樁。
2根據設計樁徑及護壁厚度在地面上放出開挖線,然后向下挖深1m,澆筑混凝土井圈第一節護壁。井圈應高出地面20cm,且應加厚10cm。而后將樁位縱橫中心線測放到井圈上,并測出孔口控制高程,以利于下部掘進的高程控制,且要求第一井圈的中心線與設計軸線的偏差不得大于2cm。井圈高出地面還有利于防止地表水在施工過程中進入井內。
3修筑鋼筋混凝土井圈應保證護壁的配筋和混凝土澆筑強度。上下節護壁的搭接長度不得小于5cm,每節護壁在當日施工完畢后宜養護24h后拆除;發現護壁有蜂窩、漏水現象時,應及時補強以防止造成事故。該工程中原設計護壁為C10素混凝土,厚度0.1~0.2m,考慮到設計強度低,在施工中改為C20素混凝土施工,這樣經過24小時后拆模強度可達3mpa以上(日平均氣溫在15度以上),增加了施工的安全系數。
4進行第二節井孔土方開挖時,先從井口用垂球吊線找出井孔中心點,并在井孔底部打一短木樁,將樁中心投影到木樁頂上,以此為據進行第二節護壁的土方開挖。在開挖過程中應該密切注意地質狀況的變化。
5重復上述過程即可完成挖土護壁的工作,直至樁底設計高程。在施工過程中,應該以每一節護壁為驗收步驟,合格后方可進行下節的開挖施工。挖至設計標高時,孔底不應有積水,終孔后應清理好護壁上和孔底的渣物,驗收合格后方可進行下步混凝土的澆筑。
6該工程人工挖孔樁的特殊之處還在于它下部擴大頭的施工,其上部施工同其它挖孔樁一樣,但其下部開挖要特別注意開挖的進度和施工安全,因為該樁下部擴大頭部分高2.7m,擴大頭直徑為2.8m,孔壁成倒坡,且沒有混凝土護壁。擴大頭完成后,清渣、驗收和澆筑混凝土要求工序緊湊,可減少土層坍塌的機率。在施工中還安排專職技術人員監督開挖土層的地質狀況,并備有人員應急上爬梯,遇見異常情況可及時處理,確保施工安全。由于本工程前期地質勘探準確,設計開挖擴大斷面合理,沒有出現土方坍塌事件。
混凝土的澆筑
混凝土的澆筑應在成孔后及時施工。關于鋼筋籠的加工、制作和安裝,以及混凝土的澆筑、樁頭處理,等同于其它常規灌注樁的施工,在此不再贅述。只是在混凝土澆筑時應使用串通,從樁的一側下料,人工攤鋪并振搗;在有地下水時可用導管進行水下混凝土澆筑。本工程混凝土澆筑的特點在于樁上部承臺的澆筑,因承臺上有塔腳墊板和地腳螺栓埋件,要求在混凝土澆筑時要再次校正各樁的相對位置以及埋件與樁中心的相對位置,避免不必要的返工。
成樁質量檢驗
在施工中我們要求做到每根成樁應該具有鋼筋加工檢驗記錄,混凝土拌和物質量記錄,混凝土試塊資料及樁身完整性檢測資料。因為本工程的樁屬于抗拔樁,所以未作承載力檢驗。通過對有關試驗資料的分析,證明該工程挖孔樁施工質量是優良的。
